白鹤滩水电站是世界在建规模最大水电站。
图片来源:图虫创意
文 |

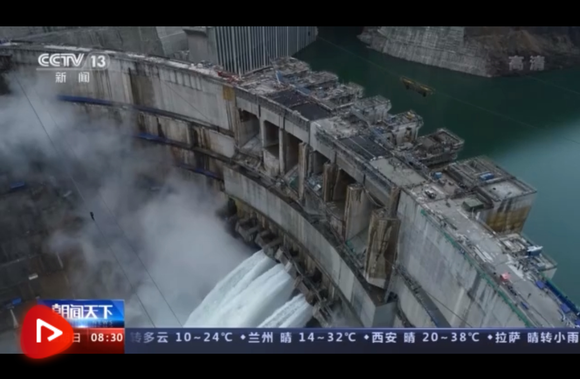

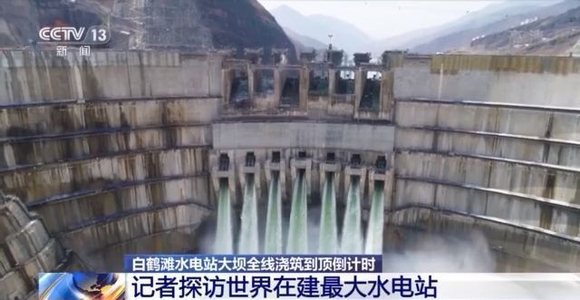

世界在建规模最大水电站——白鹤滩水电站大坝最后一仓混凝土今天(30日)开仓浇筑,大坝全线浇筑到顶进入最后冲刺阶段。
白鹤滩水电站大坝于2017年4月12日启动首仓浇筑,大坝混凝土共浇筑2300多仓,分为31个坝段。历时49个月即将浇筑最后一仓,最后一仓位于16号坝段,约1400立方米混凝土。

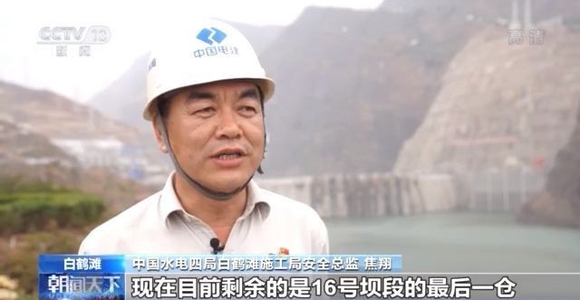

中国水电四局白鹤滩施工局安全总监 焦翔:我们目前已完成30个坝段的浇筑,现在目前剩余的是16号坝段的最后一仓,我们的计划是在31号把这一仓浇筑完成。为了保证这个目标的实现,我们要在30号开仓,届时我们就能把白鹤滩主坝的800多万的混凝土浇筑任务全部完成。
白鹤滩水电站是金沙江下游河段四个梯级开发的第二个梯级电站,电站总装机容量1600万千瓦,位居全球第二;单机容量为100万千瓦,位居世界第一。白鹤滩水电站综合技术指标居世界前列,电站计划2021年7月前首批机组投产发电。
白鹤滩水电站大坝左右岸两侧坝肩边坡上布置了规模巨大的缆机群,7台缆机在两岸平行轨道上运行,构筑成大坝混凝土、设备材料吊运的“空中走廊”。

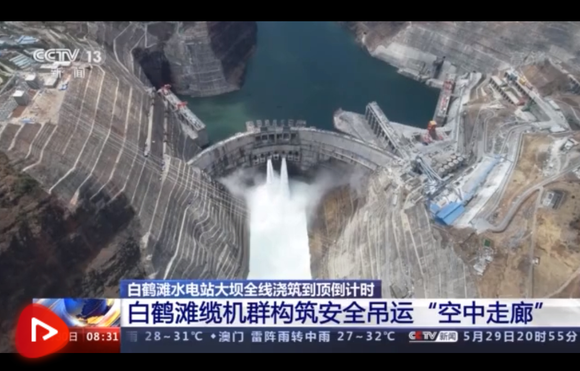

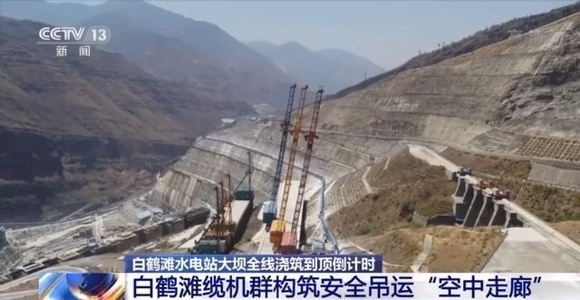

建设白鹤滩大坝共需要800多万方的混凝土、约12.6万吨金属结构等材料及设备吊装,全部依靠这7台30吨平移式缆机运送。根据白鹤滩气象站观测资料统计,白鹤滩水电站7级以上大风年平均天数是239天,这对高空运行的缆机构成了严峻挑战。
总台央视记者 刘轩:我现在是在白鹤滩水电站的右岸大坝上,在我的后上方就是负责向大坝吊运物资的七台缆机。可以看到这七台缆机颜色不一,分高低两层布置。与把缆机布置在同一层次相比,这么做可以充分利用大坝上方的空间,提高缆机的运行效率。
高空吊运,也有规定的“行驶路线”,也要遵守相应的“交通规则”。如何在提高设备使用效率同时,避免缆机碰撞,这就需要依托大坝全景信息模型、缆机运行调度管理信息系统。根据施工和天气实际情况,实现缆机科学调度,保持缆机运行间距,同时能快速形成多仓浇筑缆机最优配置方案,为缆机运行导航,提供最佳“运行路线”。此外,为了保证在各级风速条件下缆机安全运行,建设者利用白鹤滩气象预报预警信息平台,建立应急响应机制,有效保障极端天气下的缆机运行安全。
世界在建最大水电站——白鹤滩水电站的大坝即将全线浇筑到顶,目前工程建设已进入最后的冲刺阶段。这座“大国重器”在建设过程中都运用了哪些高科技?

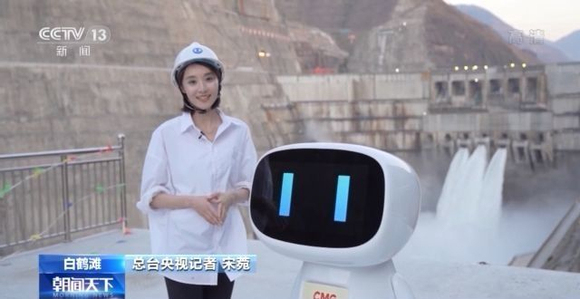

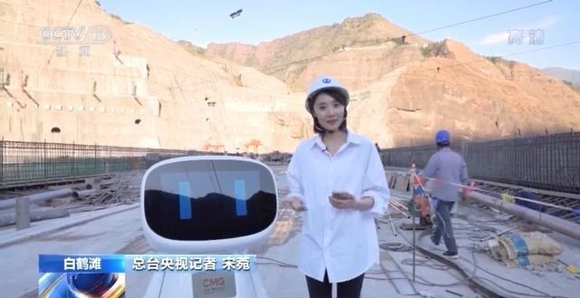

总台央视记者 宋菀:这里是目前全球在建的第一大水电站——白鹤滩水电站。从这个视角看过去,大坝的两侧是海拔一两千米的高山,在这里修建水电站,可以算得上是难度系数是很高的。今天,我和我的人工智能机器人助理就带您一起去探秘这个坐落在高山峡谷间的巨型水电站。
人工智能机器人助理:是的,我们会给您一一介绍它有哪些科技创新,让我们一起去现场看看吧。
白鹤滩水电站位于四川省凉山州宁南县和云南省昭通市巧家县的交界处,设计总装机容量1600万千瓦,建成后是仅次于三峡水电站的世界第二大水电站,电站以发电为主,兼有防洪、拦沙、航运等作用,是我国实施“西电东送”战略的骨干工程。
人工智能机器人助理:宋菀,我走过来的这一段都已经浇筑完了,你那边怎么样?
总台央视记者 宋菀:我这边还有最后一仓混凝土正在浇筑,那现场的工作人员给我说,整个工程已经进入倒计时状态了。
人工智能机器人助理:太好了,期待大坝全线浇筑到顶。
总台央视记者 宋菀:我们现在所在的位置是白鹤滩水电站的大坝上,这个大坝是混凝土双曲拱坝,整个坝高有289米。
机器人助理:哇,289米啊!我算算啊,如果按照普通住宅层高2.8米来计算的话,这个坝高大约相当于100层楼的高度。
总台央视记者 宋菀:你这样一比喻就很形象了,由于它高度很高,所以混凝土总浇筑量是达到了800多万立方米。

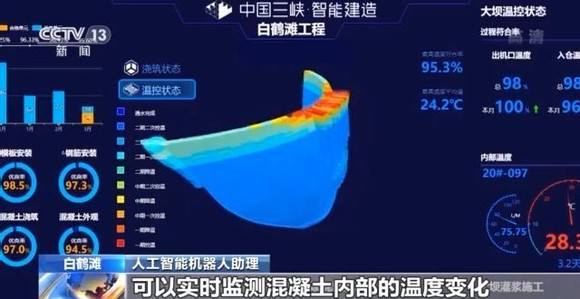

机器人助理:我还了解到白鹤滩大坝跟我一样,是很智能化的。它的建设中有一项创新科技,就是大坝浇筑的混凝土中,埋有几千支温度传感器和许多自动化循环冷却水管,可以实时监测混凝土内部的温度变化,并对温度进行针对性的智能控制,防止出现裂缝。

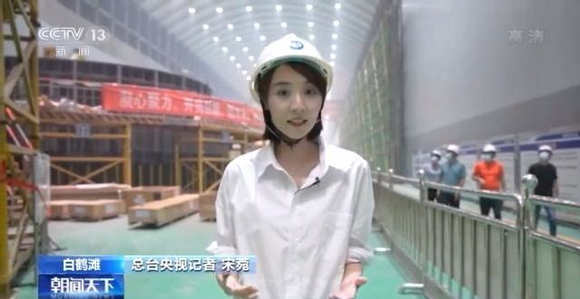

总台央视记者 宋菀:在白鹤滩水电站有两个世界最大规模的地下厂房,它们位于大坝两侧的山体深处,这里一共安装了16台百万千瓦水轮发电机组。我身旁的这个大家伙就是发电机组的核心部件转子,电能主要用过它转换出来。当16台机组全部投产发电时,一天的发电量可满足50万人一年的生活用电。
夜晚的白鹤滩,现场作业不间断,今年5月31日,大坝将全线浇筑到顶,预计今年7月,首批机组将投产发电。到了2022年,白鹤滩水电站将连接上游的乌东德电站,下游的溪洛渡、向家坝两座电站,在金沙江下游河段形成一条巨大的水电清洁能源走廊。
